关于通山县环富水湖公路工程可行性研究报告的批复
索引号 : K26422872/2025-16356 文       号 : 无
主题分类: 其他 发文单位: 通山县发改局
名       称: 关于通山县环富水湖公路工程可行性研究报告的批复 发布日期: 2025年07月01日
有效性: 有效 发文日期:
通发改审批〔2025〕184号
关于通山县环富水湖公路工程可行性研究报告的批复
通山县交通运输局:
你单位《关于呈请审批通山县环富水湖公路工程可行性研究报告的函》及相关附件收悉。根据《政府投资条例》,经研究,现就该项目可行性研究报告(项目代码:2504-421224-04-01-347241)批复如下:
一、项目名称
通山县环富水湖公路工程。
二、项目建设地点
通山县通羊镇、大畈镇、慈口乡、燕夏乡。
三、项目建设的必要性
该项目的建设是为了发展地方旅游,提升库区移民出行安全,完善区域公路网,巩固脱贫成果。因此建设该项目十分必要
四、项目建设规模及内容
路线全长105.363公里,分六段。其中第一段由S358
段原级改造,西起大畈镇板茶大桥北岸,沿S358阳慈线至富水大坝与S356平面交叉,路线全长约31.998km;第二段由南岸公路段原级改造,西起大畈镇板茶大桥北岸与S358 阳慈线T型交叉,向南过板茶大桥后,沿富水湖南岸向东经和平村、茶园村、山口村,止于慈口乡月山大桥东岸,路线全长29.486km;第三段由板茶至石航段改扩建,东起大畈镇板茶大桥南岸与南岸公路T型交叉,向西经杉木园村、港口村、衢潭村,止于通羊镇石航村,路线全长约15.041km;第四段由月山大桥至牛鼻孔大桥段西线,北起慈口乡月山大桥西岸,与南岸公路T型交叉,沿富水湖西岸向南经老屋村、新屋村、新庄村,止于燕厦乡牛鼻孔大桥西岸与马洋公路平面交叉,路线全长约14.036km;第五段月山大桥至牛鼻孔大桥段东线,北起慈口乡月山大桥东岸,与南岸公路T型交叉,沿富水湖东岸向南经金坑村,止于燕夏乡牛鼻孔大桥东岸,与马洋公路平面交叉,路线全长约12.607km;第六段月山大桥至富水大坝段,北起慈口乡月山大桥东岸,与南岸公路对 接,沿富水湖南岸向东至富水大坝,路线全长2.195km。公路设计速度40公里/小时,设计荷载公路-I级,路基宽度8-10米,行车道宽2×3.5米,按二级公路标准建设。
五、项目总投资及资金来源
项目估算总投资102049.21万元。资金来源为上级补助和自筹。
六、项目建设工期为24个月。
七、招标核准意见
请严格按照核准的招标形式开展招标工作,规范招标行为,具体核准意见见附件。

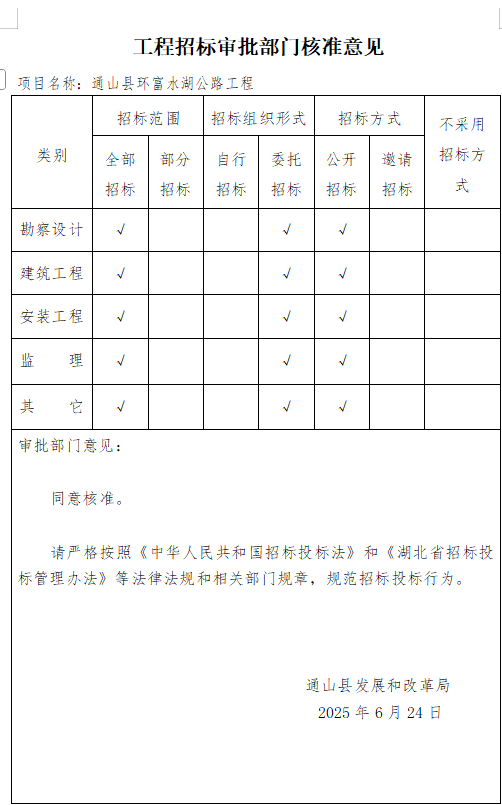

附:工程招标审批部门核准意见
通山县发展和改革局
2025年6月24日
通山县发展和改革局办公室 2025年6月24日印发
